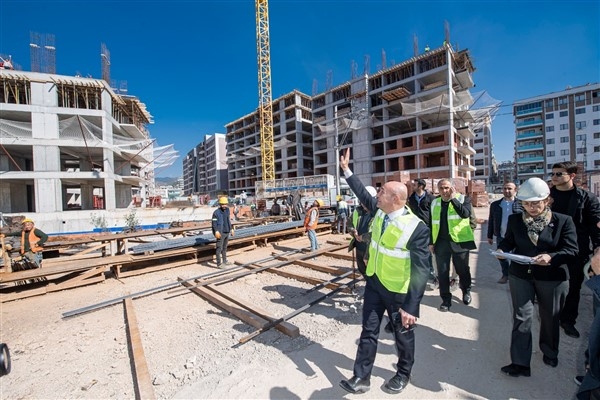

İzmir'de depreme dayanıklı mahalleler için 4 buçuk milyarın üzerinde kaynak ayrıldı

İzmir Büyükşehir Belediye Başkanı Tunç Soyer’in dirençli kent vizyonuyla yürütülen kentsel dönüşüm çalışmaları tüm hızıyla sürüyor.

İzmir'de depreme dayanıklı mahalleler için 4 buçuk milyarın üzerinde kaynak ayrıldı
Paylaş:

İzmir'in 6 bölgesinde yürütülen kentsel dönüşüm çalışmaları kapsamında yapım faaliyetlerine başlanan Karabağlar Uzundere, Gaziemir Emrez-Aktepe, Konak Ege ve Karşıyaka Örnekköy mahallelerinde bin 150 bağımsız birimin inşası tamamlanarak hak sahiplerine teslim edildi. Yaklaşık 5 bin 560 bağımsız birimin yapımına yönelik faaliyetler sürdürülüyor.

Örnekköy 3’üncü ve 4’üncü etap, Gaziemir Emrez/Aktepe 1’inci etap ve Uzundere 3’üncü ve 4’üncü etabın yükleniciliği Büyükşehir iştiraki İZBETON’a verildi. Bu 5 noktada, imalatların başlaması için 5 ayrı protokol imzalandı. İZBETON onlarca müteahhit ile görüştü.

Birinci ve ikinci etabı tamamlanan Örnekköy’de üç bloktan oluşan ve 611 bağımsız bölümü kapsayan 3’üncü etap çalışmaları sürüyor. A1 Blok’ta kaba imalatın yüzde 86,64’lük kısmı, A2 Blok’ta kaba imalatın yüzde 79,98’i, B Blok’ta kaba imalatın yüzde 9’u bitirildi. Yine üç bloktan oluşan ve 407 bağımsız bölümü kapsayan 4’üncü etap çalışmaları kapsamında bloklardan ikisinde kaba imalatlar tamamlandı, bir blokta da kaba imalatta 13’üncü kata kadar çıkıldı. 585 bağımsız bölümü kapsayan 5’inci etap çalışmalarında temel inşaatı ve kaba imalat çalışmaları sürüyor.

Gaziemir Kentsel Dönüşüm alanı 1’inci etapta 293 bağımsız bölümü kapsayan bazı bloklarda tabliye beton dökümleri ve bazı bloklarda ise temel imalatları devam ediyor. 2’nci etap kapsamında da 261 bağımsız bölüm için temel imalatları sürdürülüyor.

Karabağlar Uzundere’de 1422 bağımsız bölümü kapsayan 3’üncü etapta bazı blokların bodrum kat kaba imalatlarına başlandı. Diğer bloklar için temel kazı çalışmaları ve proje çalışmaları sürüyor. 4’üncü etap kapsamında ise yer teslimi yapılmış olan parseller üzerinde 1283 konut ve 24 işyeri için projelendirme çalışmaları devam ediyor.

Üç bloktan oluşan Ege Mahallesi 1’inci etapta 702 konut ve 4 işyeri yapımı çalışmaları da tüm hızıyla sürüyor. B1- B2 Blok temel beton dökümü yapıldı, T Blok zemin iyileştirme çalışmaları sürdürülüyor.
